この記事は、よくある場面をもとにした事例です(2026年9月に事例として書き直しました)。
- 場面
- 客先への是正処置報告書の期限まで残り2営業日で、原因の裏づけ測定が終わっていない
- 対象
- 指摘の受理から10営業日で出す是正処置報告書
- 使うもの
- 判断基準の優先順位、3つの選択肢の比較表、途中経過の連絡文
- 要点
- 原因を決め打ちせず、途中経過を先に伝えて延長を相談する
是正処置報告書の期限に間に合わないと分かったら、原因を決め打ちで書かずに、途中経過を先に客先へ伝えて延長を相談する。伝えるのは、進捗、特定できていること、残りの作業と日数、提出の見込み日の4つだ。
裏づけの無い原因で期限を守ると、あとの実測で原因が外れていたときに差し戻され、延長より大きく信頼を削る。以下、選択肢の比べ方、連絡文の型、同じ遅れを繰り返さないための社内ルールを載せる。
期限に間に合わないときの3つの道

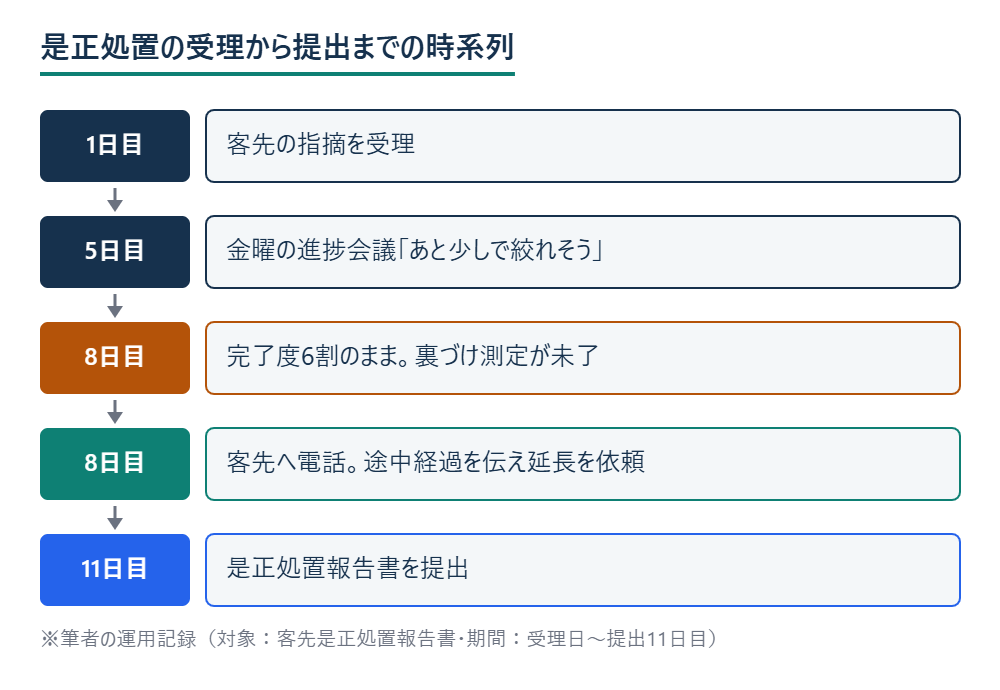

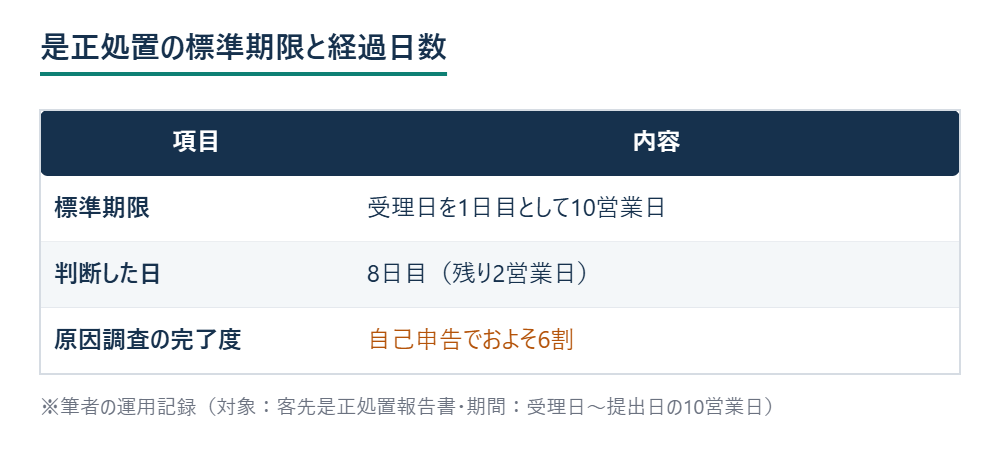

たとえば受理から10営業日の期限で、8日目の朝に原因調査の完了度が6割、疑わしい治具は特定できているが、摩耗量の測定が共用の測定機の順番待ちで残り1日かかる、という状況を考える。とれる道は3つある。
| 道 | よいところ | 困るところ |
|---|---|---|
| ① 延長だけを申し入れる | 中身の正確さは守れる | 進捗を示さずに延長を求めると、調査が止まっている印象を与える |
| ② 途中経過を先に伝え、必要なら延長を相談する | 事実を曲げずに、客先が次の手を打てる | 原因を書けない報告に、客先の了解が要る |
| ③ 最も疑わしい要因を、仮の確定として報告書に書く | 期限は守れる | 裏づけの測定で外れれば差し戻しになり、再発防止も効かない |

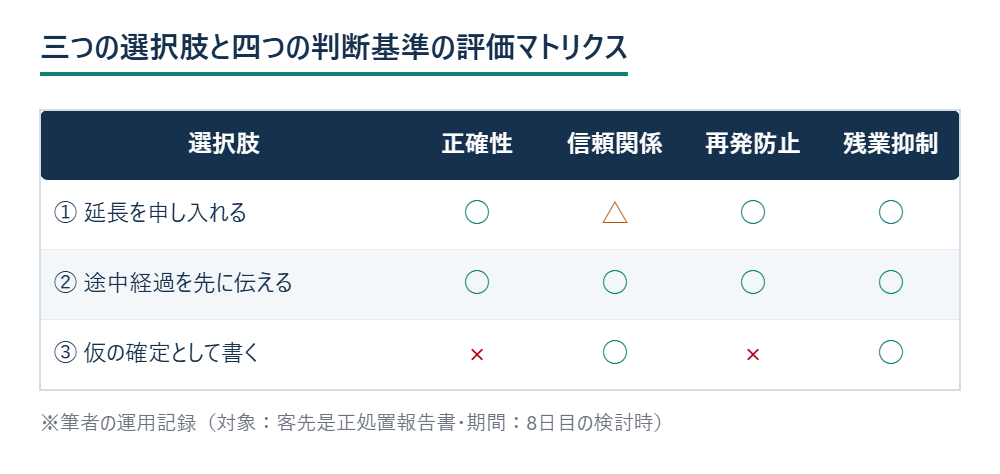

決めるときの基準と優先順位

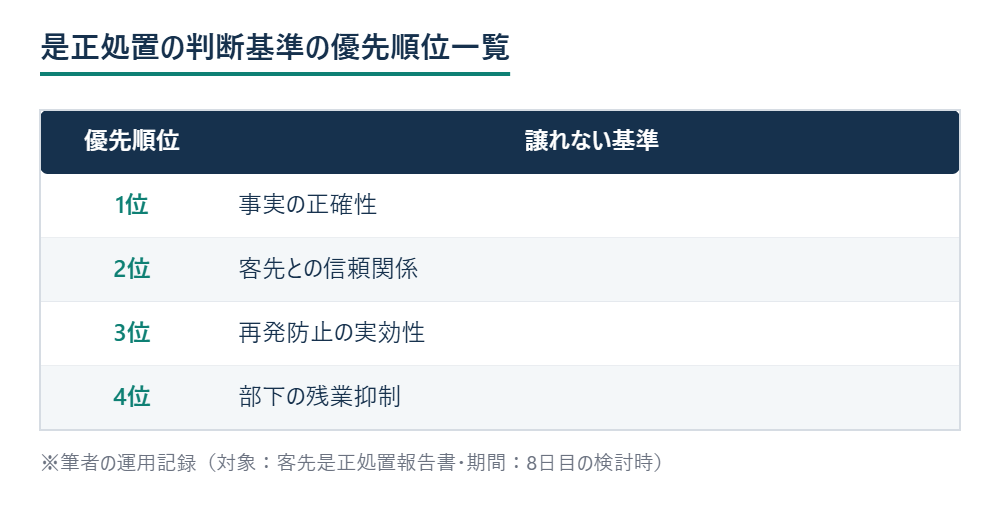

選ぶ前に、判断の基準を優先の高い順に紙に書き出す。その場の空気で決めると、①か③に流れやすいからだ。
- 事実の正確性:裏づけの無い原因を書かない。
- 客先との信頼関係:黙って期限だけを守ることを優先しない。
- 再発防止の実効性:対策が本当の原因に効くこと。
- 担当者の残業:上の3つを守ったうえで、最小にする。
この順で当てると、③は1番目の基準で外れる。①は2番目の基準で弱い。②だけが4つとも満たす。私なら②を選び、延長の希望日も同じ連絡の中で出す。社内で期限遵守率を毎月報告している職場でも、数字を守るために原因を曲げると、差し戻しの形で倍になって返ってくる。
途中経過で伝える4点と連絡文
連絡は電話で先に入れ、同じ内容をすぐメールでも送って記録に残す。伝える順番は次の4つ。
- 進捗:原因調査の完了度の目安(例:6割)
- 特定できていること:疑わしい要因と、その根拠
- 残りの作業と日数:何の測定・確認に何日かかるか

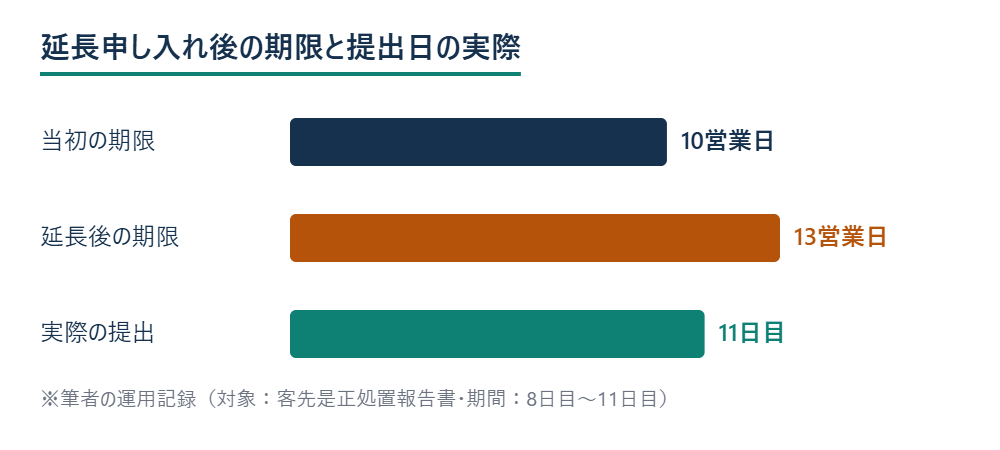

- 提出の見込み日と延長の希望:例として3営業日の延長
メールの文面は、たとえば次のように書く。
ご依頼いただいている是正処置報告書について、現在の状況をお知らせします。原因調査は6割ほど進んでおり、疑わしい要因として治具の摩耗を特定しています。摩耗量を数値で裏づける測定に、あと1日かかります。原因を確定させたうえで報告書をお出しするため、提出期限を3営業日延ばしていただけないでしょうか。当初の期限の日には、あらためて中間の状況をお電話でお伝えします。
最後の一文で、当初の期限の日にもう一度状況を伝える約束をしておく。延長を条件付きで受けてもらうときの条件になりやすく、客先の社内説明にも使ってもらえる。
遅れの原因を社内で潰す
調査が遅れる原因は、原因究明の難しさより、段取りの待ち時間にあることが多い。次の2つは受理の日に決めておく。
- 測定機が他ラインと共用なら、是正処置の受理の日に測定の枠を押さえる。
- 担当チームの進捗は、完了度の自己申告だけでなく「残っている作業と、それが終わる日」で聞く。
報告書を出したあと、社内向けの記録に「なぜ8日目で完了度6割だったのか」を1節残す。同じ構造(共用設備の順番待ちなど)は、ほかの是正処置でも同じ遅れを生む。

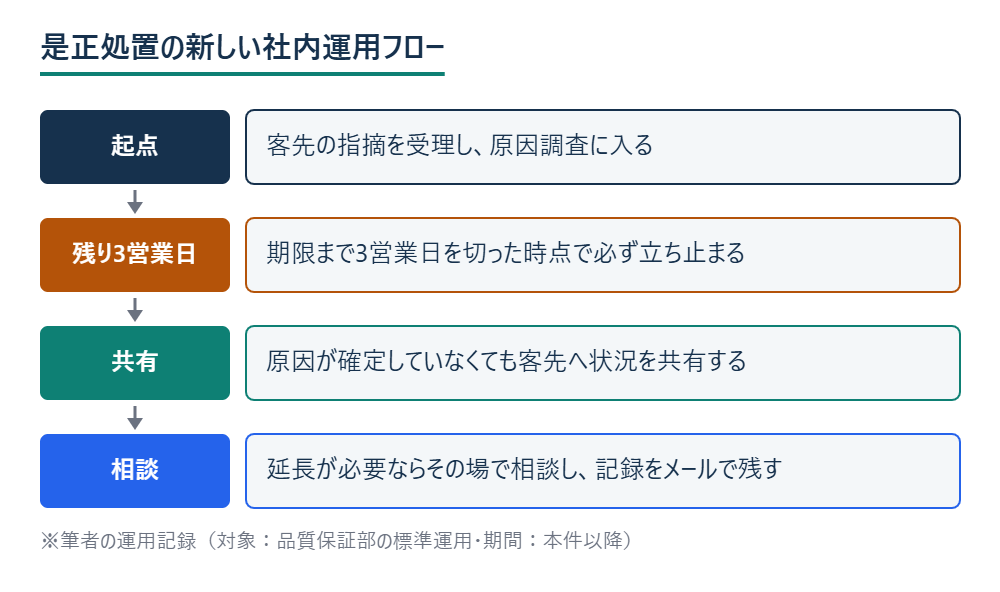

残り3営業日で共有するルール
1件の対応で終わらせず、部の標準運用にする。
| 決めること | 内容 |
|---|---|
| 共有する時点 | 是正処置の残り期限が3営業日を切った時点 |
| 共有する条件 | 原因が確定していなくても共有する |
| 伝える中身 | 上の4点(進捗・特定できていること・残作業と日数・提出見込み日) |
| 記録 | 電話のあと同じ内容をメールで送り、案件の記録に綴じる |
「早めに白状するようで気が引ける」という声は出る。黙って期限を過ぎるか、裏づけの無い報告を出すほうが、客先の受け止めは重い。
いま期限が迫っている案件があれば、残り日数を数え、3営業日を切っていれば今日中に上の4点を客先へ伝える。あわせて、共用の測定機を使う案件は、受理の日に測定の枠を押さえる手順を部の運用に加える。
参考書籍(PR)
是正処置の考え方を整理し直すなら『トヨタの問題解決』(OJTソリューションズ)が手がかりになる。
【PR】
|
|
報告書の組み立てで迷うなら『考える技術・書く技術』(バーバラ・ミント)が、結論から書く順番を整理するのに使える。
【PR】
|
|
次に読む
延長を相談したあとに出す報告を、差し戻されない形で書くための3つの欄と、差し戻されやすい3つの所。

期限ではなく、横展開の範囲を決めるときのガイド。

免責: 本記事は、製造現場でよくある場面をもとにした事例と、書式・手順の作例です。数値は説明のための例です。是正処置の期限や延長の扱いは客先との取り決めによって異なるため、実際の対応は自社の規程に沿ってご判断ください。
